经过全体调试人员两个多月的共同努力,在三峡电厂及施工单位的支持和协作下,截止到5月10日,三峡右岸监控系统的现场调试工作取得了下列阶段性成果:
一、 上位机部分:

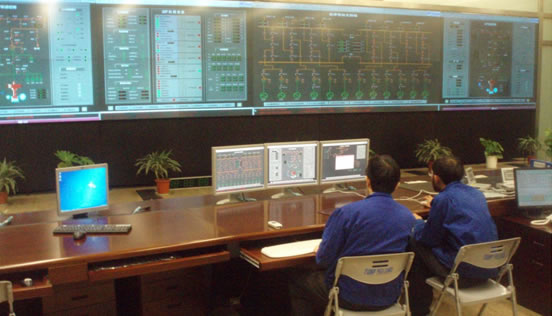

(1) 中控室操作员站及大屏幕投影系统已经投入,已交付三峡电厂运行部;
(2) 调度通讯及与保护的通讯已调试完毕;
(3) 历史数据库、实时数据库、AGC/AVC、WEB发布、趋势分析等功能在紧张调试中。

H9000系统在右岸电站中央控制室已投入运行 二、下位机部分:
(1) 右二开关站LCU34R调试完毕并顺利接入系统;
(2) 10kV厂用电LCU35R及400V厂用电LCU36R调试完毕已投入;
(3) 公用LCU37R可操作部分的调试已完成;
(4) 模拟屏驱动LCU38R可操作部分的调试已完成,右岸电厂的有关信号已送至左岸中控室模拟屏。
(5) 右岸首台机组22#机的监控静态调试已结束,目前已进入动水调试阶段。计划5月完成全部调试工作,投入72小时试运行。
(6) 右岸首台国产机组26#机的调试工作已经全面展开。
(中水科技 三峡工程部 张显兵)
