2012年5月23日下午15点,三峡地下电站27号机成功并入电网,结束72小时试运行。至此,三峡电站安装的32台水轮发电机组全部投入商业运行,三峡电站建设圆满收官。
三峡电站由坝后式电站和地下电站组成,其中坝后式电站分为左岸、右岸两个电站,各装机14台和12台,地下电站装机6台,单机容量均为777.8MVA,最大出力840MVA。
三峡右岸电站首台机组于2007年6月8日投入运行,最后一台机组2008年10月29日并网发电。三峡地下电站首台机组2011年5月投运,第6台机组2012年5月22日投运完毕。

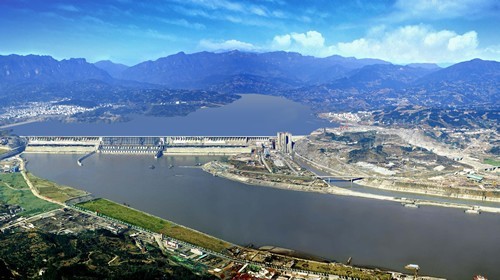

图1 三峡枢纽工程鸟瞰图
三峡右岸电站采用中水科技研制的H9000 V4.0计算机监控系统,统一设计,分步实施。H9000 V4.0计算机监控系统与右岸电站首台发电机组发电同步投运。2008年10月29日随着右岸最后一台机组建成发电,监控系统全部功能投运完毕。地下电站6台机组投入运行后,三峡右岸电站计算机监控系统采集的海量数据已达100000多点,成为世界上规模最大、性能指标最高的水电站计算机监控系统。
中水科技公司圆满地完成了三峡右岸电站计算机监控系统全部安装调试工作,提供的H9000 V4.0系统运行稳定可靠,性能指标全部达到或超过了合同要求,受到各方一致好评,向全国人民提交了一份满意的答卷。(监控系统事业部 杨春霞)

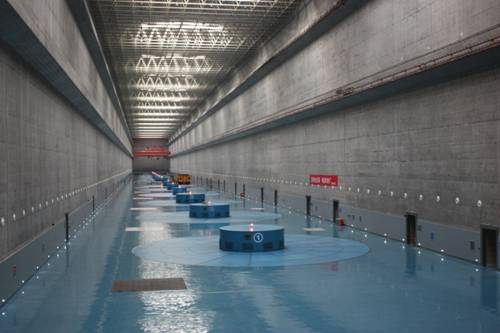

图2 雄伟的三峡电站发电机厂房

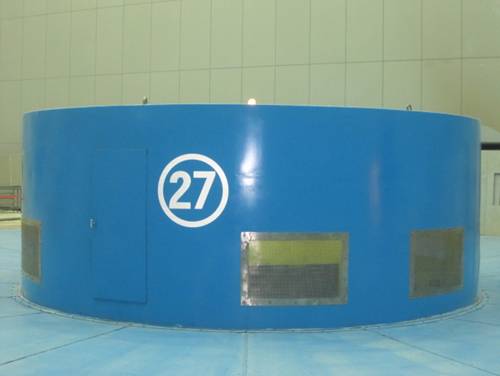

图3 运行中的27号机
