2019年6月27日,公司董事长王德宽在北京会见了来访的三峡(巴西)公司技改部主任乔治·大川和运维部主任塞萨尔·特奥多罗,公司总经理王桂平、总工程师张毅、总经理助理兼监控系统事业部主任张煦、总经理助理兼市场发展部主任韩长霖等参加了会见。
中水科技三峡巴西伊利亚和朱比亚两电站现代化改造项目负责人杨春霞向客人汇报了项目进展情况,三峡巴西客人认真听取了汇报,对中水科技公司良好的技术和业绩表示高度赞赏,对中水科技的履约能力表示充分的信任。双方就项目执行情况、存在问题和后续工作计划进行了充分的沟通。会后,三峡巴西客人参观了中水科技监控系统实验室,察看了正在调试的系统和第二批现地控制设备,对系统设备质量表示十分满意。

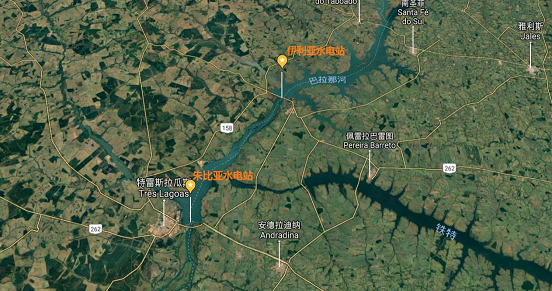

伊利亚和朱比亚两水电站均位于巴西圣保罗州和南马托格罗索州交界的巴拉那河上,两电站相距60公里,总装机达499.5万千瓦,其中伊利亚电站装有20台17.4万千瓦混流机组,总容量344万千瓦,朱比亚电站装有14台单机额定容量为11万千瓦的轴流转桨机组,总容量155万千瓦,都是巴西电网的骨干电站。2015年11月25日中国长江三峡集团公司通过市场竞争取得了两电站的三十年特许经营权。
由于伊利亚及朱比亚水电站建设年代久远,现已运行超过40年,因此三峡集团接手后,立即着手对两个电站的机组等机电设备进行现代化改造。
在激烈的市场竞争中,由山东电建(巴西)公司和北京中水科水电科技公司组成的联营体一举中标包2,即两电站的计算机监控系统、通信系统、CCTV系统及COG(发电控制中心)集控系统(含COG装修)的供货,并于2018年1月签订合同。这将是中国企业在境外实施的最大水电站计算机监控系统工程,整个改造工期将持续8年。
包2合同签订后,公司领导高度重视,组织经验丰富的工程技术人员成立项目组,并经常到现场监督、指导项目工作。
在项目有关各方共同努力下,伊利亚和朱比亚两电站现代化改造项目进展顺利,第一批设备已于今年5月底发货,已运抵巴西。第二批设备及主站系统将于今年8月底发运。目前,系统正在紧张的调试中。(中水科技 杨春霞)
