2008年1月21日,北京中水科水电科技开发公司副总经理陆力、副总工程师徐洪泉以及李铁友、王万鹏一行四人赴越南拜访了越南电力发展股份公司,双方就北平水电站的建设进度安排和下一步的合作进行了友好和诚恳的会谈。陆力副总经理代表机电设备总承包方向业主致以节日的问候和祝福,并就下一步北平水电站建设提出了建议;业主对我方的工作给予了充分肯定,双方就工程进度及今后在其它项目的合作等事项进行了友好的交流和沟通。随后一行人又赶赴北平项目现场,慰问了我方安装人员,并与业主的北平项目部负责人员就工程建设中的技术和各方协调问题进行了座谈,参加了项目部组织的新春联欢活动,为项目下一步的顺利实施奠定了良好的基础。

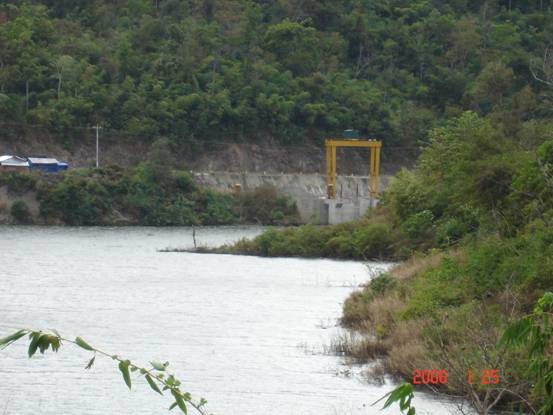

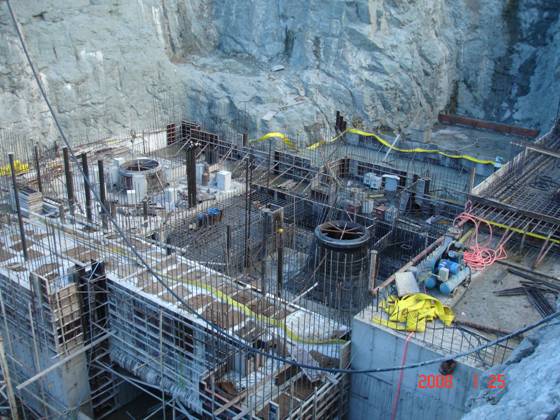

目前该项目进展比较顺利,安装施工人员克服了经常停电、起重设备能力不足等困难,按期完成了我方的任务。到目前为止,EL124米高程以下埋管、尾水管肘管和锥管已经安装完毕,二期混凝土已经浇筑到EL.126.5米高程。目前正在进行座环支墩的浇筑,其后将进行座环和蜗壳的安装,争取在汛期来临之前完成水轮机层及以下部分的安装。
