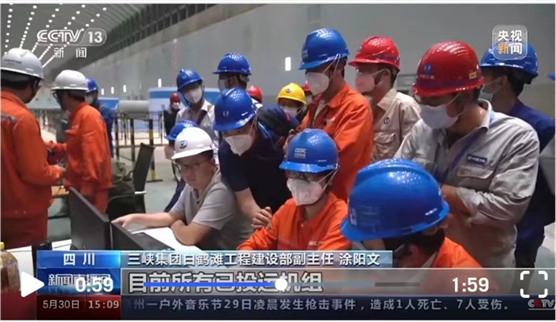

5月30日10时15分、6月2日17时03分,白鹤滩水电站5号机组、6号机组连续通过72小时试运行,正式投产发电。至此,白鹤滩水电站16台100万千瓦发电机组中已有9台投入商业运行,其余7台已基本完成装配调试。
白鹤滩水电站电站总装机容量1600万千瓦位排名全球第二,对我国碳达峰、碳中和目标的实现具有重要意义,其100万千瓦的单机容量更是位居全球第一。超大容量机组对自动控制提出极高要求。白鹤滩电站计算机监控系统采用了我公司自主研发的iP9000智能一体化平台,自2021年6月28日首批机组投入商运以来,系统体现出高稳定性、高可靠性、高实时性、高智能化的特点,为白鹤滩电站的安全运行和机组持续投运提供了重要保障。
5月以来,白鹤滩电站试验投运工作进入高峰期。中水科技现场项目部成员克服国内疫情反复、人力调配紧张等困难,团结奋进、全力以赴,连续完成8号、9号机组的无水有水调试,以及5号、6号机组的并网试验工作,展现了良好的精神风貌和职业素养。
下阶段,项目组将保持高昂斗志,慎终如始,全力保障白鹤滩电站的全面投产和安全稳定运行。(监控事业部 王香玲)
